安徽:國慶不停工,電網重點工程建設跑出“加速度”

人民網合肥10月1日電(呂歡歡)10月1日,在陜北至安徽±800千伏特高壓直流輸電工程現場,電網施工人員正有條不紊地進行基礎施工,加快電網工程建設。
不停工,是安徽電力勞動者迎接這個節日的特有方式。國慶假期,安徽省以晴好天氣為主,電網建設者抓住有利條件,堅守崗位,奮戰在一線,為陜北至安徽±800千伏特高壓直流輸電工程等一批重點工程建設保駕護航。

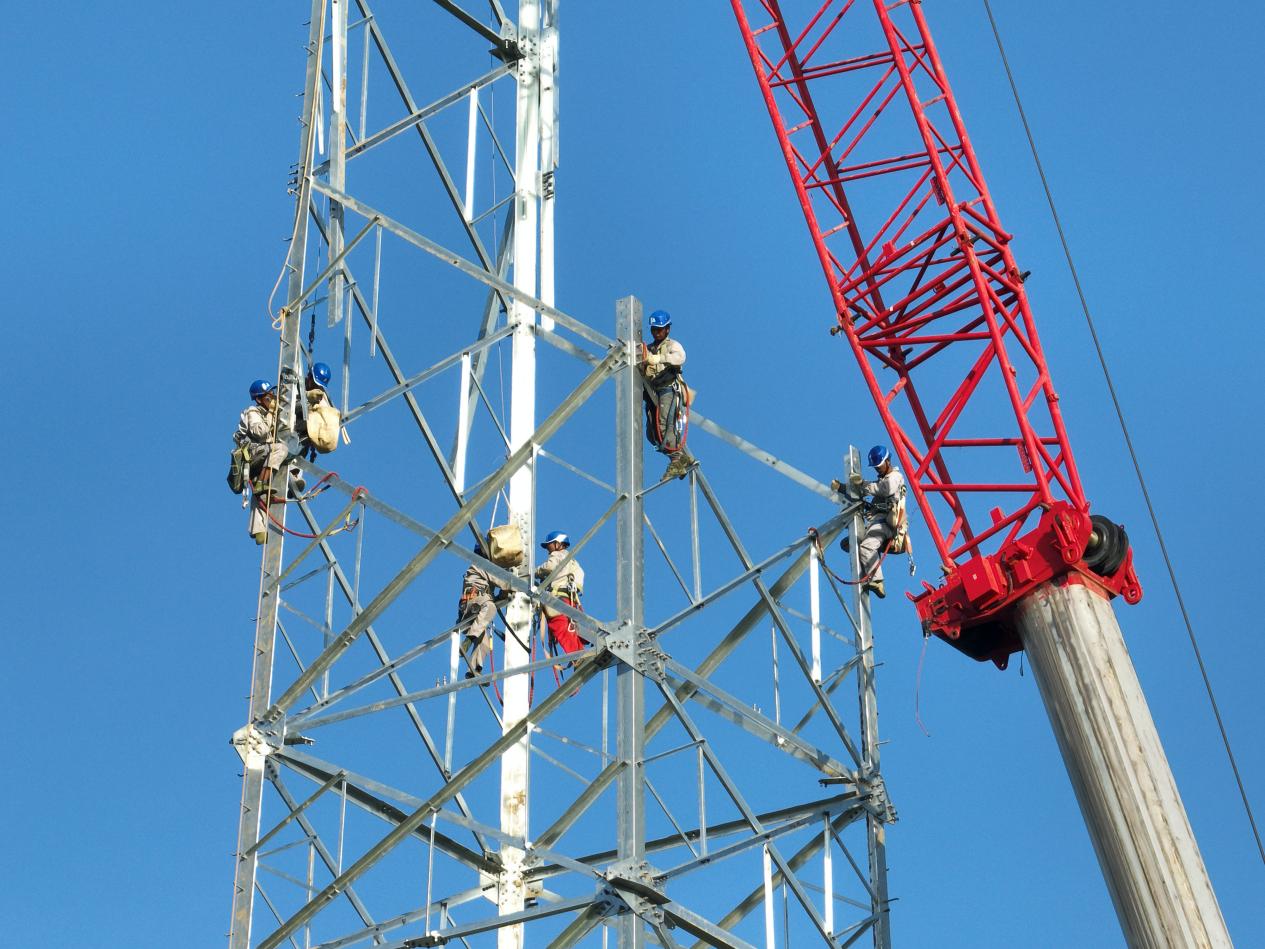

安徽電網建設者國慶堅守崗位,正在進行基礎施工。夏兵攝
據介紹,陜北至安徽±800千伏特高壓直流輸電工程是國家“十四五”重點開工建設的跨省區輸電通道,是安徽省第一條全額消納高比例可再生能源的特高壓直流輸電通道。其中,工程起于陜西省延安市寶塔山換流站,止于安徽省合肥市合州換流站,途經陜西、河南、安徽三省,線路全長1055千米。
該工程安徽段業主項目執行經理陳建華介紹,工程安徽段線路全長約323千米,新建鐵塔672基?!澳壳拌F塔基礎累計澆筑60%。國慶假期現場投入84臺(套)主要施工機械、29個基礎施工班組、600余名作業人員,將于10月開展基礎轉序驗收及質量監督后全面進入組塔階段?!?/p>
待該工程建成投運后,年輸送電量超過360億千瓦時,可再生能源電量占比不低于50%,將有效緩解安徽電力需求矛盾,對保供電、促轉型、穩增長、助發展具有重大意義。

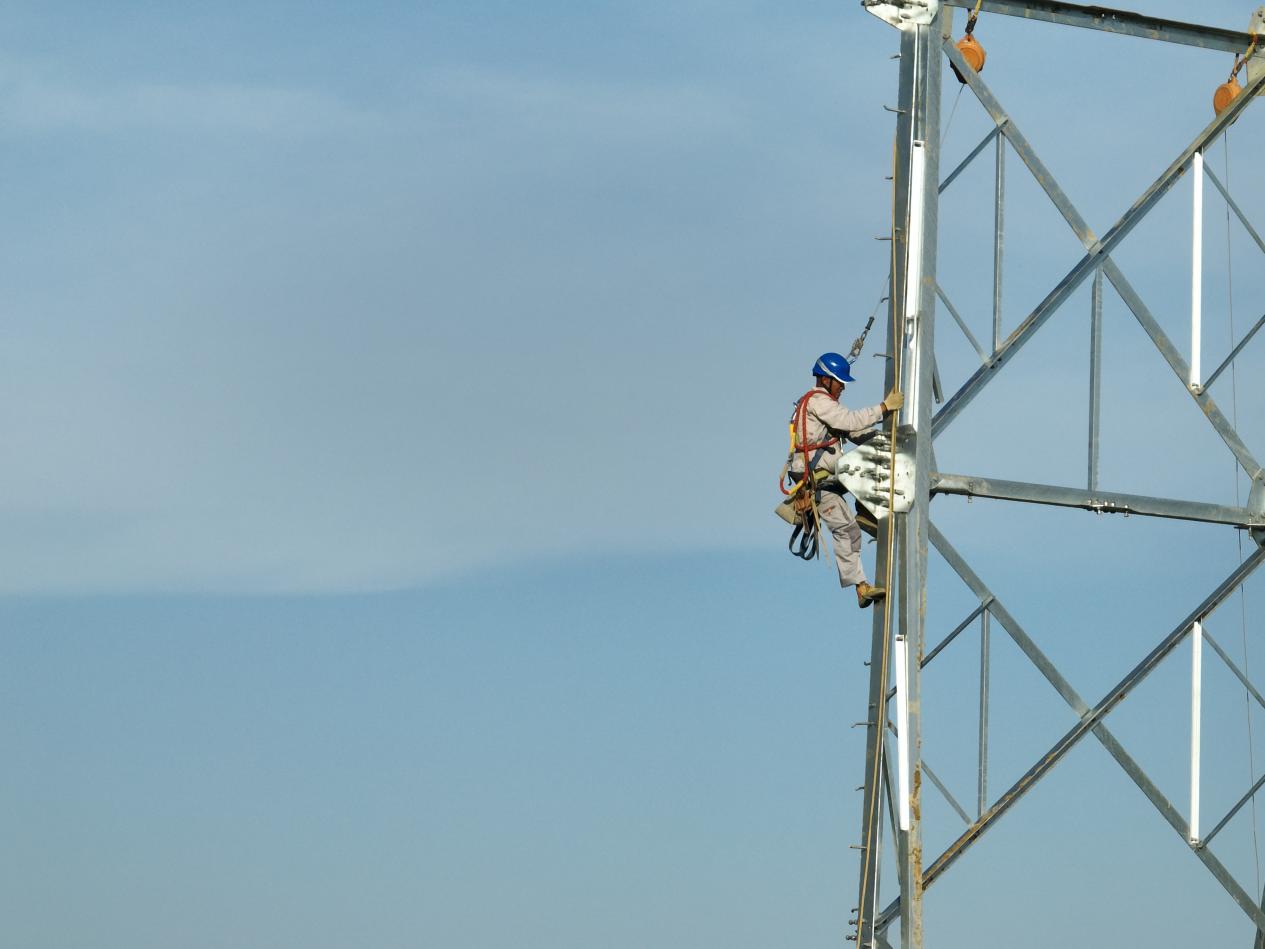

安徽電網建設者國慶堅守崗位,正在進行基礎施工。夏兵攝
無獨有偶。當前,安徽金牛、安慶四等500千伏輸變電工程也已全面進入組塔架線階段,正掀起電網建設高峰。
安徽金牛500千伏輸變電工程業主項目經理楊泰朋介紹,安徽金牛500千伏輸變電工程是陜北至安徽±800千伏直流特高壓配套送出工程,線路全長約313公里。
國慶假期,其現場投入36個班組、550余人,80余臺大型機械進行有序作業,計劃于10月下旬開展放線作業,為工程2025年迎峰度夏前投運奠定基礎。
不僅如此,安徽電網還有一批重點工程進入關鍵期,淮南潘集、宿州靈泗等500千伏變電站正在進行設備安裝,將于今年底投運,為區域經濟社會高質量發展提供電力保障。
此外,國慶期間,安徽電網將嚴格落實24小時值班制度,確保供電人員、應急車輛及時做好電網故障搶修,對重點項目建設任務實行清單管理與過程嚴格監控,科學統籌和制訂項目建設計劃,有序有力推進項目建設。
