安徽宿州:500千伏埇橋變擴建工程進入沖刺階段

“靈泗1間隔開關充氣完成!”10月13日,在500千伏埇橋變電站,國網宿州供電公司的27余名檢修人員井然有序地開展各項作業,這是該站屬地化后首次開展的500千伏大型綜合性檢修工作。

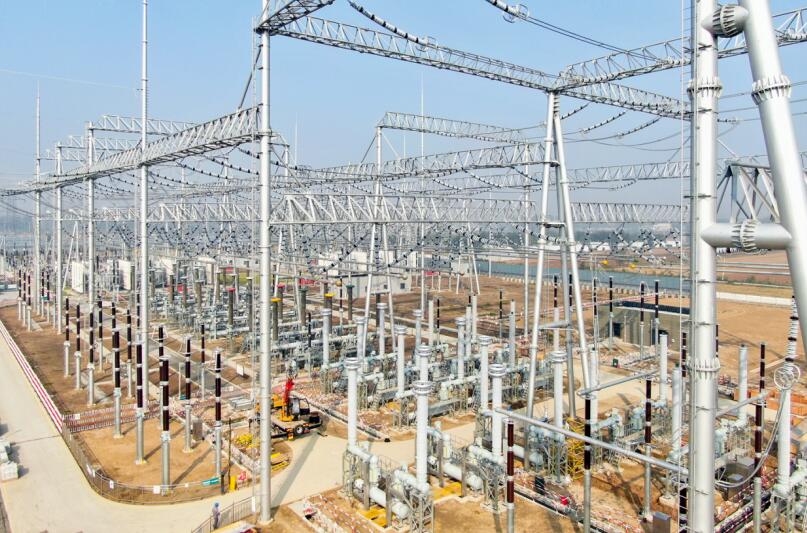

500千伏埇橋變電站擴建施工現場。趙悅攝
500千伏埇橋變位于宿州市埇橋區永安鎮,是宿州地區首座500千伏變電站,承擔著宿州地區5座220千伏變電站電源點的重任,是宿州地區的重要樞紐變電站。
此次埇橋變擴建工程自10月初起,跨度199天,涉及新增1個完整串和1個不完整串,包含15臺開關、24只高壓套管、30只流變、48個氣室及21套保測裝置的安裝調試等工作。

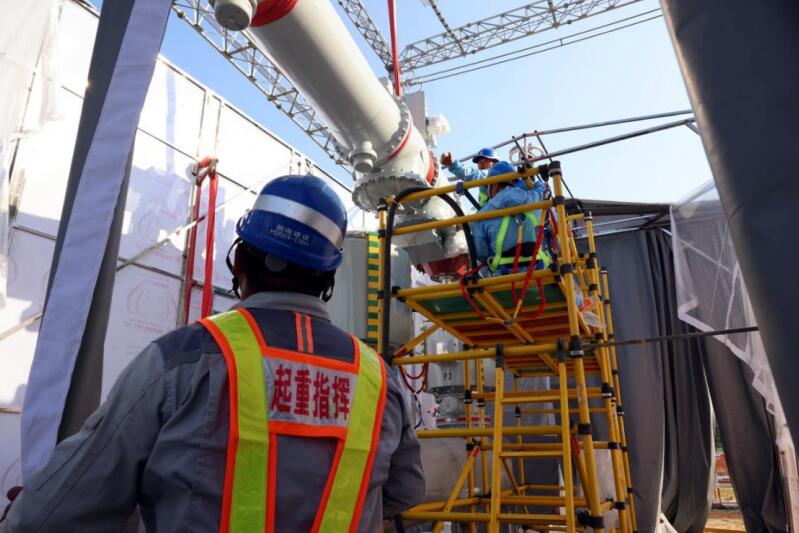

工作人員在500千伏埇橋變電站擴建施工現場組裝設備。趙悅攝
為確保本次檢修工作萬無一失,國網宿州供電公司組織相關專業人員累計開展勘查8次,方案審核及工程討論會6次。根據現場實際情況制定詳細的工作方案,從工作票、安措票、現場危險點、風險點及防控措施、作業指導書、工序卡等方面完善標準化作業文本,集中審核500千伏一次、二次、試驗等專業共計42張作業指導卡。同時,落實人員責任、細化任務分解、固化時間節點、優化作業流程,將作業進度精確到“半天級”,將標準化執行至每一項工序中。

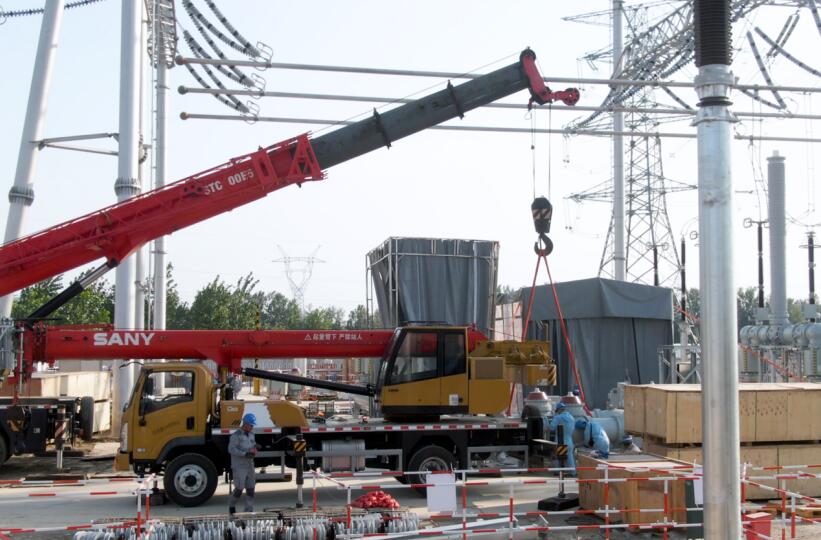

在500千伏埇橋變電站擴建施工現場,工作人員使用吊車安裝設備。趙悅攝
在實際作業時,一次、二次共3個作業面嚴格落實現場安全管控,每日更新任務“清”、人員“清”、風險“清”的三“清”清單,工作中重點把控檢修質量,將安措執行、回阻測試、電纜絕緣測試、保護功能調試傳動等各個環節落實到人,逐項執行完成,嚴格執行標準流程、標準規范、標準職責。
“為了開展好全設備類型的500千伏設備檢修工作,我們將充分汲取此次檢修經驗,逐步提升專業水平,形成自己的檢修工法,做到完成一項工作,就固化一項工法,努力打造一套500千伏設備檢修的宿電樣本?!弊冸姍z修中心主任曹飛翔說道。

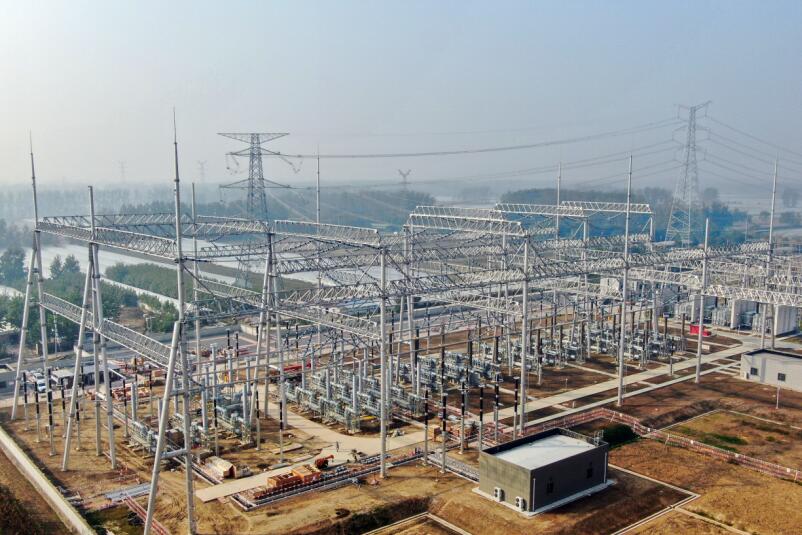

500千伏埇橋變電站航拍。趙悅攝
下一步,國網宿州供電公司將不斷優化管理體系建設,穩步提升超高壓設備精益化管理水平,在實踐中磨合出符合宿州地區實際的超高壓運檢管理模式,保障500千伏電網主動脈安全穩定運行,促進電網高質量發展。(單軍 趙軍超 趙悅)
