陜北—安徽特高壓工程安徽段邁入建設新階段

2025年03月10日09:56 | 來源:人民網-安徽頻道
小字號

3月6日,陜北—安徽±800千伏特高壓直流輸電工程安徽段陸續完成合州±800千伏換流站主控樓、綜合樓主體結構封頂,以及淮河大跨越鐵塔開始組立等關鍵節點,為后續工程高標準推進奠定堅實基礎。

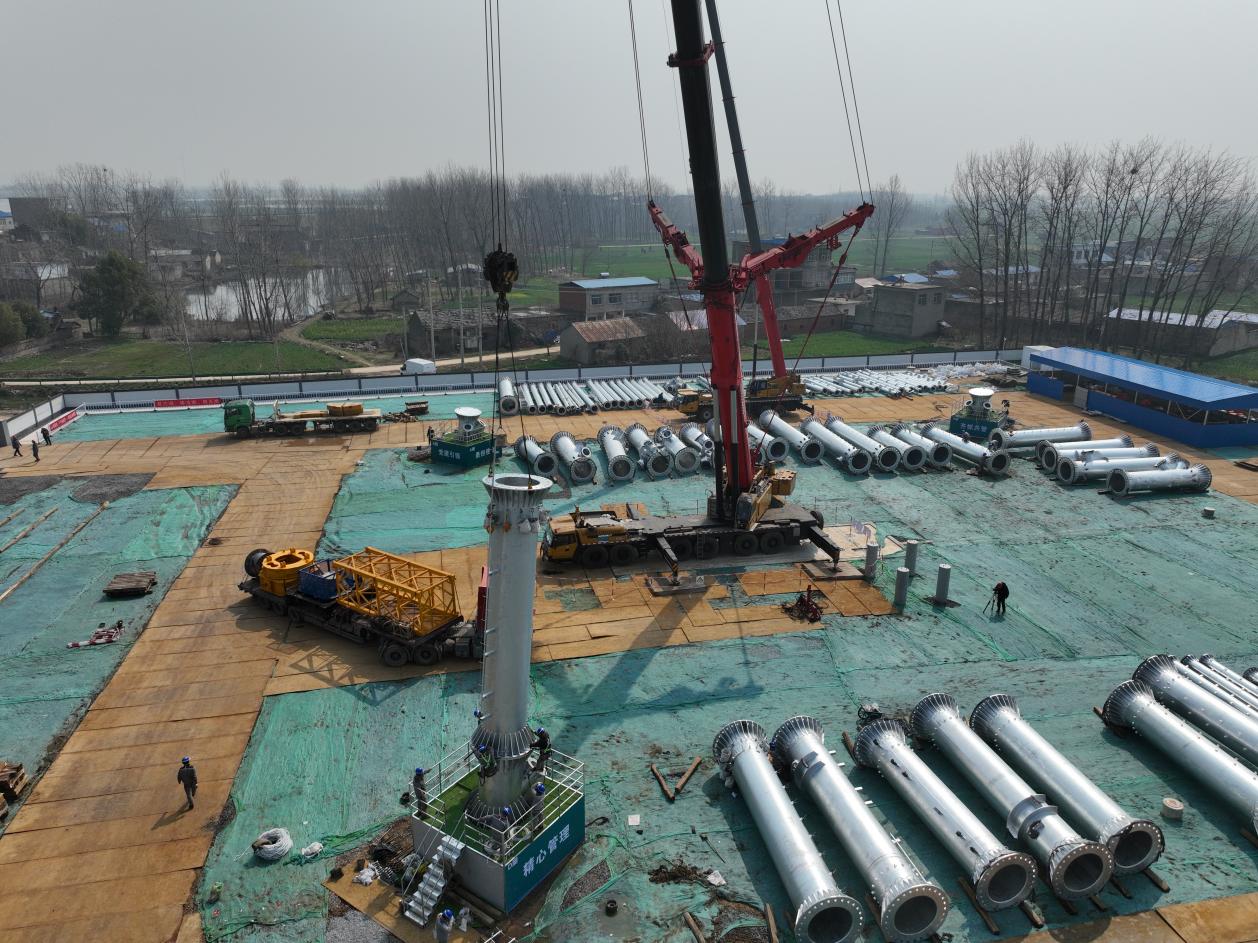

陜北—安徽特高壓工程淮河大跨越鐵塔開始組立。國網安徽建設公司供圖

陜北—安徽特高壓工程淮河大跨越鐵塔開始組立。國網安徽建設公司供圖

主控樓作為合州換流站的“中樞大腦”,是地上三層的鋼筋混凝土框架結構建筑,高17.84米,建筑面積4676平方米。綜合樓樓高五層,共23.9米,建筑面積3525平方米。3月6日,隨著最后一方混凝土澆筑到位,這兩座承載著合州換流站控制、調度、監測和辦公等核心功能的建筑,完成了主體建設的關鍵一步,正式進入“換擋沖刺”階段。

工程建設期間,自2024年9月合州換流站進入主體施工階段以來,國網安徽建設公司業主項目部聯合監理、設計、施工單位分別從施工進度排定、圖紙交底及會檢、施工方案審查、進場原材料檢驗等方面全面開展主體建筑施工工作計劃,克服了陰雨天氣頻繁、場地平整交叉作業面大等困難,多次組織進度計劃協調會,精準鋪排、動態調整月度資源配置計劃,有效統籌人員、設備、物資、圖紙等多種因素,確保了項目進度剛性執行,實現了主控樓、綜合樓同步封頂。

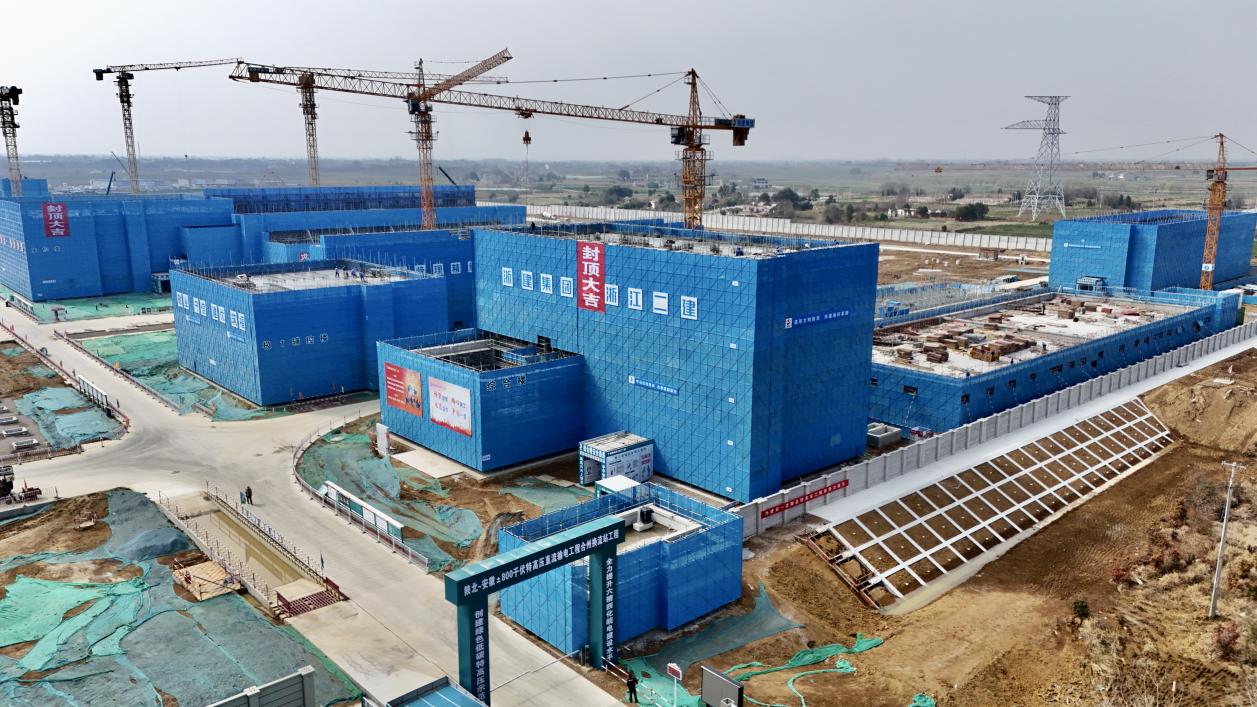

合州±800千伏換流站主控樓、綜合樓順利封頂。國網安徽建設公司供圖

合州±800千伏換流站主控樓、綜合樓順利封頂。國網安徽建設公司供圖

同一天,在六安市霍邱縣淮河南岸,該工程淮河大跨越南跨塔首吊成功完成,正式拉開“千里淮河第一跨”鐵塔組立序幕。該線路工程安徽段全長323.245千米,新建鐵塔672基。此次跨越淮河長度3.37千米,采用“耐—直—直—耐”跨越方式,新建跨越塔2基、錨塔2基,鐵塔總重4100余噸,跨越塔全高275.8米,為淮河沿線最高輸電鐵塔。

國網安徽建設公司項目管理團隊超前謀劃,結合淮河流域、六安地區天氣情況和地形條件,多次組織專家優化建設方案,科學合理制定建設計劃,嚴格開展淮河大跨越重要施工方案評審。在去年淮河汛期結束后高效推進施工,基礎工程1類樁占比達100%,順利通過電力質監總站組織的桿塔組立前質量監督檢查,全面進入組塔階段。

下一步,根據工程節點計劃,合州換流站預計于3月中旬交流濾波流場區域土建交付電氣安裝,6月開始安裝低端換流變壓器和閥廳設備,12月線路工程全線貫通,換流站陸續分區、分節點投運。(李俊 石龍皓)
