安慶供電公司:嚴冬凌晨施工 夜跨京港高鐵

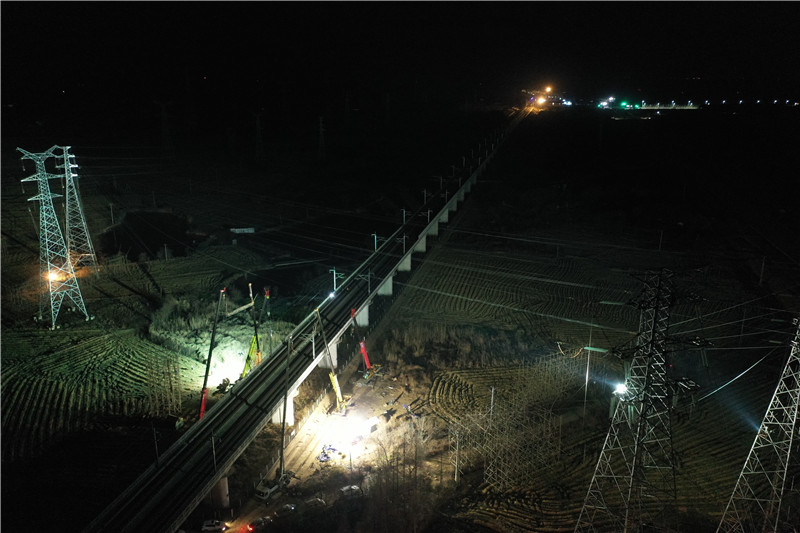

夜跨京港高鐵施工。安慶供電公司供圖
12月27日凌晨3時40分,隨著城北-鄧村220千伏線路、桐城-孔城Π入城北變110千伏線路最后一相導線展放完畢,該工程兩處同步夜跨京港高鐵施工順利結束。
當日,寒潮來警,現場氣溫零下3攝氏度,這也是安徽安慶地區入冬以來最低氣溫。
據了解,城北-鄧村220千伏線路、桐城-孔城Π入城北變110千伏線路是安慶地區聯系220千伏鄧村變與220千伏城北變的重要紐帶。近年來桐城作為全國投資潛力百強縣(市),用電量持續攀升,對電網發展建設的需求十分迫切。該線路全線貫通后對豐富地區網架結構,可靠供電具有重要意義。
該線路建設中,需要跨越多個交通主干線,其中京港高鐵是其中最為關鍵的一環。京港高鐵車次密、時速快,是國家“八縱八橫”高速鐵路網的主通道之一。為使工程施工對高鐵運行、群眾出行、安全保供的影響減到最小,國網安慶供電公司建設部與鐵路部門經多次會商,把供電線路跨越施工時間定在了12月24日至12月29日凌晨高鐵“天窗”時段。
工欲善其事,必先利其器。為保障跨越施工平穩有序,國網安慶供電公司建設部提前謀劃、周密部署,嚴格按照二級風險做好全過程管控,就跨越施工方式、組織協調、現場管控工作制定了詳細的施工方案,認真執行預警響應機制。該公司建設部與鐵路部門、業主、監理、設計對施工方案、安全保障措施、處置施工險情、意外事故應急方案進行全面評估和優化。
12月24日開始,工程全面進入夜跨施工階段。12月25日,江淮大地迎來最強寒潮,氣溫驟降,此時跨越施工正進行到展放導線的關鍵時期,施工現場燈火通明。國網安慶供電公司參建人員深夜堅守,從人員組織、方案執行、工序安排、大型機械管控等全方位履責,克服氣溫驟降、夜間施工視野局限等不利條件,組織近30名施工人員開展導線牽引、掛線作業?缭狡陂g,業主、施工、監理全程在崗管控,有序地完成了4回線路共4560米導地線展放工作,為220千伏城北變后續竣工投運提供了保障。
據悉,本次跨越施工是國網安慶供電公司在桐城地區今年以來的第5次“三跨”施工。該公司以“為群眾辦實事”為契機,落實“保供電、保民生”的總要求,依托國網安慶供電公司與桐城市成立的電網建設臨時黨支部,統籌推進電網規劃建設。
目前,白鶴灘-浙江±800千伏特高壓直流輸電線路工程(桐城段)、220千伏城北輸變電工程、110千伏龍河輸變電工程、110千伏永上2號3號主變擴建等一批項目有序推進。國網安慶供電公司各級工程參建人員將持續發揮“拉得出、頂?shù)蒙稀⒖康米 钡碾娋W(wǎng)建設精神,打造精品工程,夯實電網基礎,助力安全保供。(楊曉東 朱匯靜)
分享讓更多人看到
相關新聞
- 國網青海省電力公司建設公司:強化冬期施工安全管理 守牢安全底線
- 合肥供電公司:應對最強寒潮 平穩供電有保障
- 從水源地到水龍頭全過程管控
- 國網安慶供電公司:為招商引資項目跑出“國網速度”
- 普洱供電局首創外協施工班組"星級"評價機制
- 安徽安慶智慧制造產業園項目鋼結構首吊順利完成
- 貴南高鐵貴州段無砟軌道施工忙
- 印尼雅萬高鐵36公里長特大橋上連續梁完成施工
- 安慶供電公司穩步推進110千伏變電站屬地化移交
- 安慶供電公司完成“三跨”線路大會戰
